כביש 41

תכנון גשר פרמטרי בכביש 41 – מופעל על ידי Grasshopper, Rhino, Sofistik ו-Revit
אנו נרגשים לשתף הצצה אל מאחורי הקלעים של אחד מפרויקטי התשתית האחרונים שלנו: שני גשרים מקבילים בכביש 41, עורק תחבורה ראשי בדרום ישראל.
פרויקט זה הוא תצוגה מקדימה של האופן שבו תכנון פרמטרי ותהליכי עבודה של BIM מניעים פיתוח תשתיות חכם, מהיר ומתואם יותר.
______________________________________
סיכום הפרויקט
• שני גשרים מקבילים, יציקה טרומית מאוזנת:
• BR01 – 430 מטר
• BR02 – 447 מטר
• כל משטח ברוחב 12.5 מטר ומוטת הגג הראשית שלוחה 58 מטר.
• שיטת בנייה: גשר מאוזן טרומי – נבחר בשל יעילותו והפרעה מינימלית לתנועה ולשטח הקיימים.
כדי לתמוך בתכנון מורכב זה, מינפנו זרימת עבודה דיגיטלית משולבת:
• Rhino – למידול גיאומטרי מדויק וגמיש
• Grasshopper – כדי לאפשר בקרה פרמטרית ואיטרציה מהירה

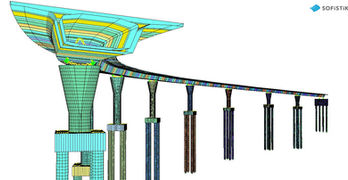

• Sofistik – לניתוח מבני המקושר קשר הדוק לגיאומטריה
• Revit – למידול, תיעוד ותיאום מלאים של BIM בתלת-ממד.
גישה זו אפשרה:
• חקירה מהירה של חלופות ושינויים בתכנון
• סנכרון חלק בין ניתוח למידול
_________________________________________
מצב ביצוע

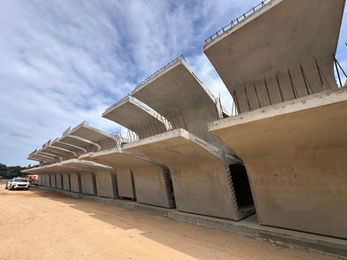

הבנייה בעיצומה! רוב מקטעי הטרום של שני הגשרים כבר נמצאים באתר. מבנה התשתית כמעט גמור.
פרויקט זה הוא עדות לאופן שבו כלים פרמטריים, BIM ושיתוף פעולה בינלאומי מעצבים את עתיד תכנון ואספקת התשתיות.
• בעלים: NTI – נתיבי ישראל
• קבלן: קבוצת אורון
• מתכנן: AVIDAN מהנדסים
• תשתית: AVIDAN מהנדסים ו-BMR
• מבנה עילי: COWI
#BIM #ParametricDesign #Grasshopper3D #Rhino #Sofistik #Revit #BridgeDesign #BalancedCantilever #PrecastBridge #Route41 #NTI #ORON #COWI #AVIDAN #Civil Engineering #InfrastructureInnovation #IsraelInfrastructure
